星期一下午的 lab meeting,輪到 Helen 上臺報告。為了這次的進度報告,她已經足足準備了兩個星期,十頁投影片,預計講十分鐘。
但是第二頁還沒講完,老師就舉手了:「你說的『失效』,是指裂縫出現,還是強度掉到某個值以下?」Helen 解釋完,翻到第四頁的圖,又是一個問題:「縱軸是什麼單位?這是平均值嗎?誤差線是什麼?」再過兩頁,老師又問:「你說『大幅提升』,提升多少?跟哪一組比?」
二十分鐘過去,報告勉強講完。老師最後淡淡地說了一句:「嗯,方法的部分我們下次再談吧。」
Helen 心裡其實很想問的那件事,關於第二批試體要不要換配比,到最後都沒有機會問出口。
這是許多研究生很熟悉的場景。本站之前的研討會發表系列談的是對外發表,讀文獻與報告指定閱讀談的是課堂上的書報討論。這篇文章要跟大家談的是第三種,也是最常見、最少人教的一種:實驗室與研究室裡的進度報告。
老師的問題,其實分成兩種
進度報告本來就是為了被提問而存在的場合。問題多,往往代表你的研究值得討論,這件事本身不用怕。
需要留意的是問題的種類。報告時被問到的問題,大致可以分成兩種:
| 類型 | 例子 | 這類問題在做什麼 |
|---|---|---|
| 澄清性的問題 | 這個詞是什麼意思?這個 60% 的分母是多少?縱軸是什麼單位? | 讓聽的人先弄懂你在講什麼 |
| 討論性的問題 | 為什麼選這個配比?這個結果有沒有別的解釋?下一步先做哪個? | 推進你的研究 |
第一種問題沒有錯,但它們只是門票。每一個澄清性的問題,都是在補投影片上本來就該寫清楚的東西。如果討論時間有一半花在這裡,老師真正想跟你談的方法選擇、結果解讀、下一步方向,就只能留到下次。
有一個簡單的自我觀察方法:下一次報告時,請一位同學幫你記下每一個被問到的問題,事後標上 A(澄清)或 B(討論)。連續記兩三次,你會很清楚看到自己的問題出在哪裡。
讓討論卡在澄清的四個地方
把很多份進度報告的提問拿來分類,會發現讓討論卡住的原因,反覆出現的大概就是這四種。下面的例子都是虛構的,一個是理工的混凝土實驗,一個是社會科學的質性訪談。

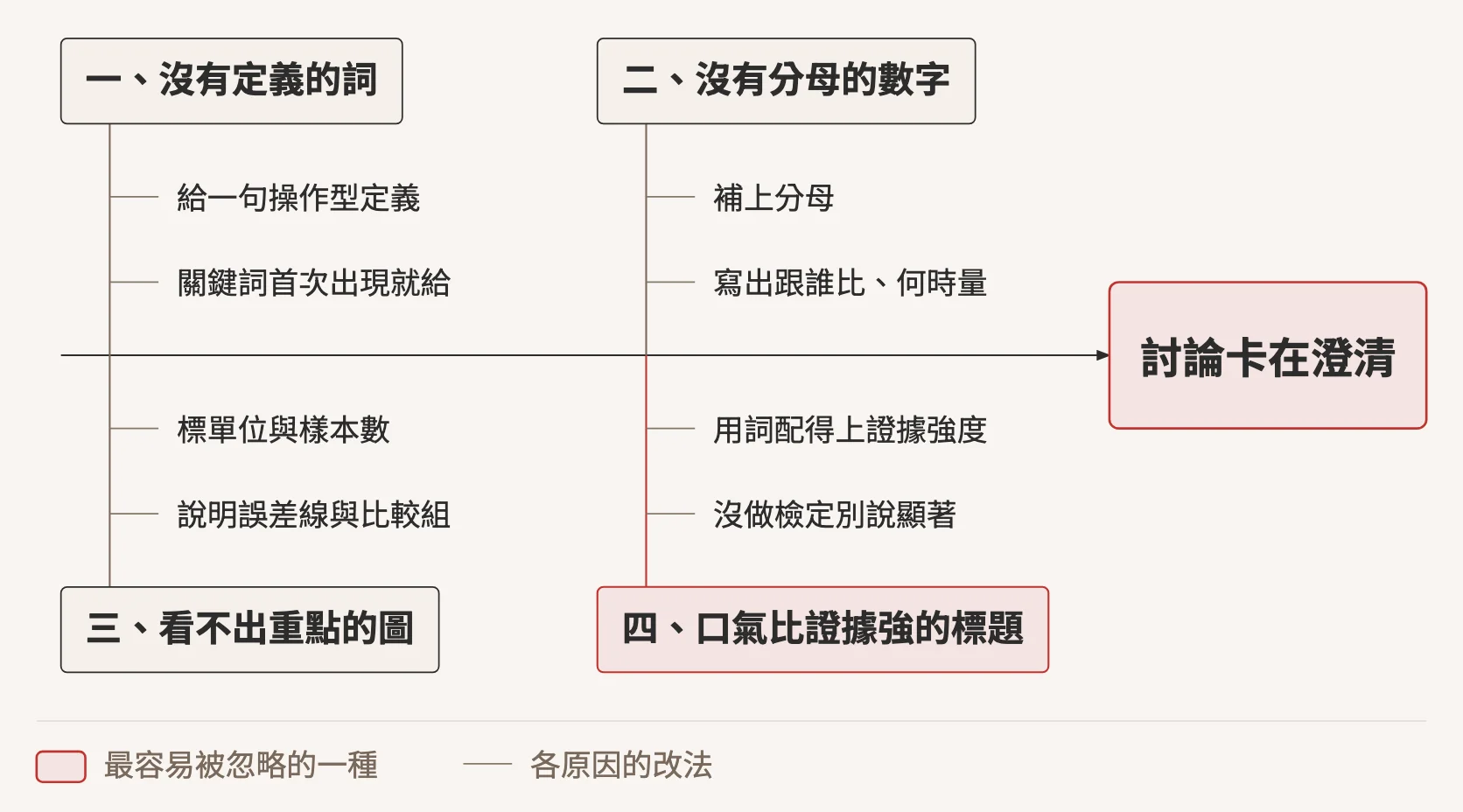

▲ 讓進度報告的討論卡在澄清的四種原因,以及各自的改法。第四種口氣比證據強的標題,最容易被忽略
一、沒有定義的詞
「試體在第 28 天出現失效」、「高參與的受訪者比較願意分享」。
失效是指什麼?高參與又怎麼算?你自己做了兩個月的研究,這些詞對你來說再清楚不過,但對聽的人來說,每個人腦中的定義都不一樣。
改法:關鍵詞第一次出現時,給出一句操作型定義。「本研究的失效,定義為抗壓強度低於設計強度的 85%」、「高參與指的是過去一年參加社區會議 6 次以上」。一句話就夠,不需要一整頁。
二、沒有分母的數字
「12 位受訪者提到經濟壓力」、「添加劑讓強度提升 15%」。
12 位是幾位裡的 12 位?15% 是跟哪一組比、在第幾天量的?沒有分母、沒有比較對象的數字,聽的人無法判斷它是大是小,只好舉手。
改法:每一個數字旁邊,補上它的分母或比較基準。「20 位受訪者中有 12 位」、「與未添加組相比,第 28 天抗壓強度提升 15%(n=3)」。質性研究也一樣,寫「多數受訪者」時,最好說出是幾位中的幾位。
三、看不出重點的圖
進度報告的圖,常常是前一天晚上剛跑出來、直接從 Excel 或統計軟體複製貼上的。縱軸沒有單位、圖例是預設的「數列 1」、誤差線沒有說明是標準差還是標準誤、看不出哪兩組在比。
圖表怎麼做減法、怎麼標出重點,在研討會簡報的實作篇第五步談過,這裡不重複。進度報告要多注意的是一個最低限度:每一張圖都要回答得出這四件事。
- 縱軸與橫軸的單位是什麼
- 每個點或每根柱子是幾個樣本
- 誤差線代表什麼(標準差、標準誤,或信賴區間)
- 你要老師比較的是哪兩組
這四件事寫在圖上或圖說裡,可以直接省掉三到四個問題。
四、口氣比證據強的標題
這一種最容易被忽略,也最容易讓討論變調。
「添加劑證實能顯著改善抗壓強度」,底下是每組 3 個試體、只量了一個齡期的結果。「受訪者普遍認為社區支持不足」,底下是 5 位受訪者的訪談摘錄。
把標題寫成完整的句子是好習慣(理由同樣在實作篇的第三步),但句子的口氣要配得上證據。標題講得太滿,老師就得先花時間把它拉回來,討論於是從「這個發現代表什麼」變成「你真的能這樣說嗎」。
下面這張用詞對照,可以在寫標題時對照著用:

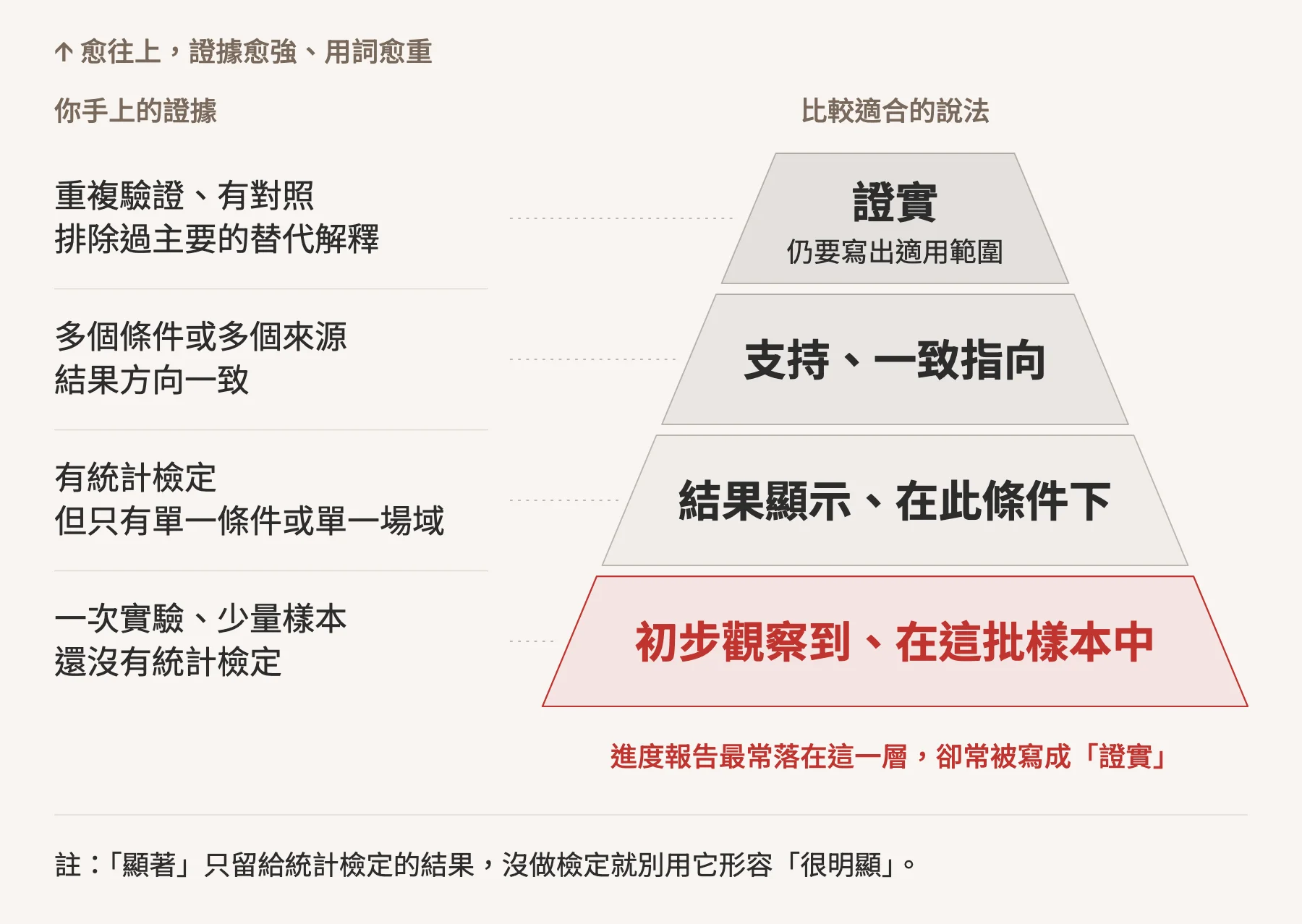

| 你手上的證據 | 比較適合的說法 |
|---|---|
| 一次實驗、少量樣本、還沒有統計檢定 | 初步觀察到、在這批樣本中 |
| 有統計檢定,但只有單一條件或單一場域 | 結果顯示、在此條件下 |
| 多個條件或多個來源的結果方向一致 | 支持、一致指向 |
| 重複驗證、有對照、排除過主要的替代解釋 | 證實(仍要寫出適用範圍) |
「顯著」這個詞也要小心。在學術場合,它指的是統計檢定的結果,如果你沒有做檢定,就不要用它來形容「很明顯」。

▲ 進度報告的結果多半落在最底層:寫標題前,先看證據走到第幾階
十分鐘的進度報告,五頁就夠
研討會簡報要讓陌生人聽懂你的研究,進度報告的聽眾則是已經知道你在做什麼的老師與同學。所以進度報告不需要從研究背景講起,它要讓老師在十分鐘內知道三件事:你做了什麼、卡在哪裡、需要什麼。

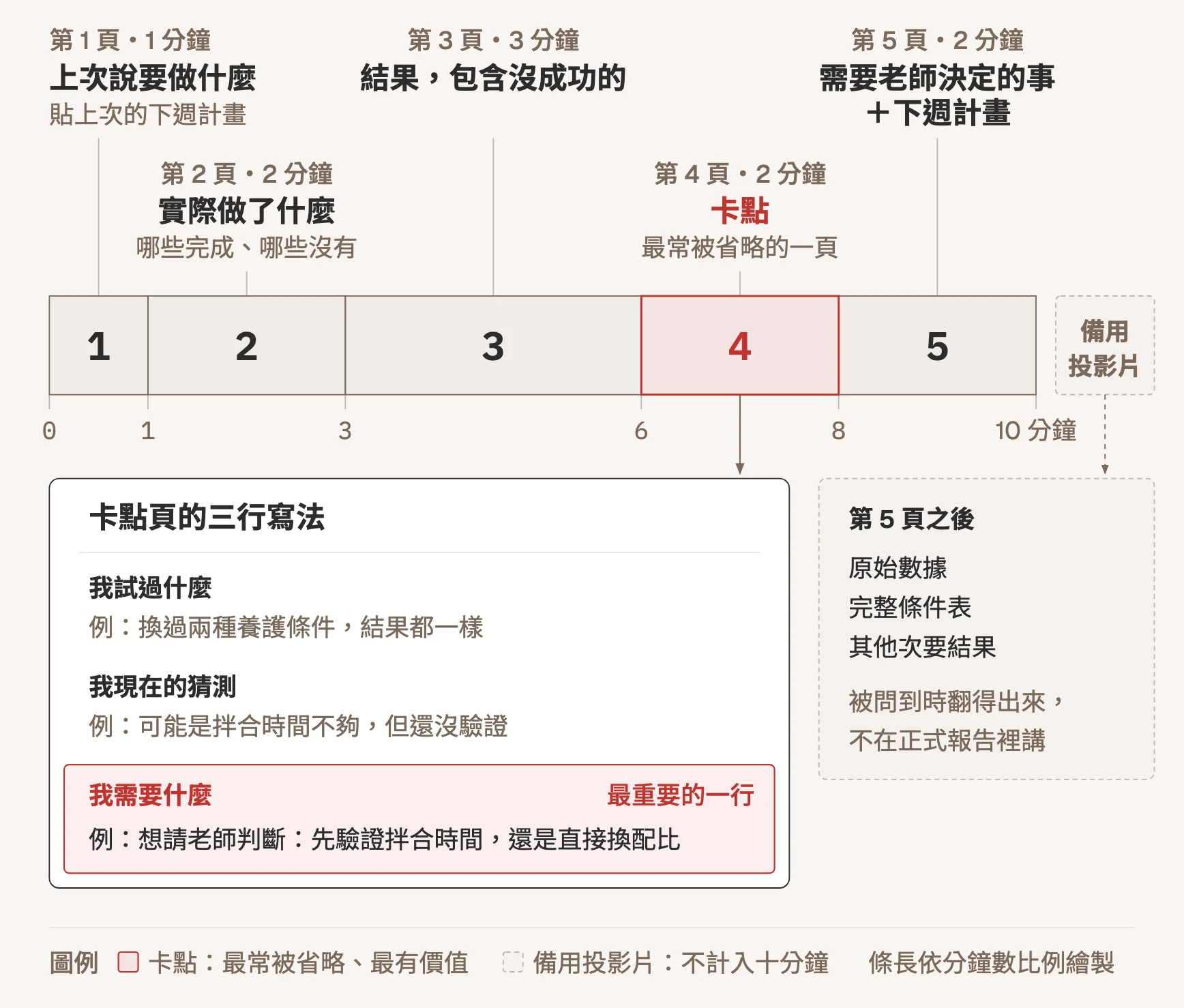

一個可以直接套用的骨架:
| 頁 | 內容 | 時間 |
|---|---|---|
| 1 | 上次說要做什麼(直接貼上次的下週計畫) | 1 分鐘 |
| 2 | 實際做了什麼,哪些完成、哪些沒有 | 2 分鐘 |
| 3 | 結果,包含沒成功的 | 3 分鐘 |
| 4 | 卡點 | 2 分鐘 |
| 5 | 需要老師決定的事+下週計畫 | 2 分鐘 |
第一頁直接貼上次的計畫,是很多人沒想到的做法。它讓老師一眼就能對照進度,也讓你自己誠實面對這兩週到底做了多少。
第四頁的卡點,是整份報告最有價值、也最常被省略的一頁。很多人只寫一句「資料分析遇到問題」,老師只好從頭問起。比較好的寫法是三行:
- 我試過什麼:換過兩種養護條件,結果都一樣
- 我現在的猜測:可能是拌合時間不夠,但還沒驗證
- 我需要什麼:想請老師判斷要先驗證拌合時間,還是直接換配比
最後一行最重要。進度報告的目的不只是交代,更是要拿到幫助。你把需要老師做的決定寫清楚,老師就能直接給答案,而不必猜你想問什麼。
原始數據、完整的實驗條件表、其他次要結果,放進第五頁之後的備用投影片。被問到的時候翻得出來就好,不需要在正式報告裡全部講一遍。

▲ 十分鐘、五頁,最常被省略的是第 4 頁卡點;寫清楚我需要什麼,老師才能直接給答案
進度落後、實驗失敗,要怎麼報
這是最多人想逃避的一種報告。常見的兩種反應,一種是把落後的部分輕輕帶過,另一種是整場都在道歉。這兩種做法都不太好,通常只會讓老師更擔心。

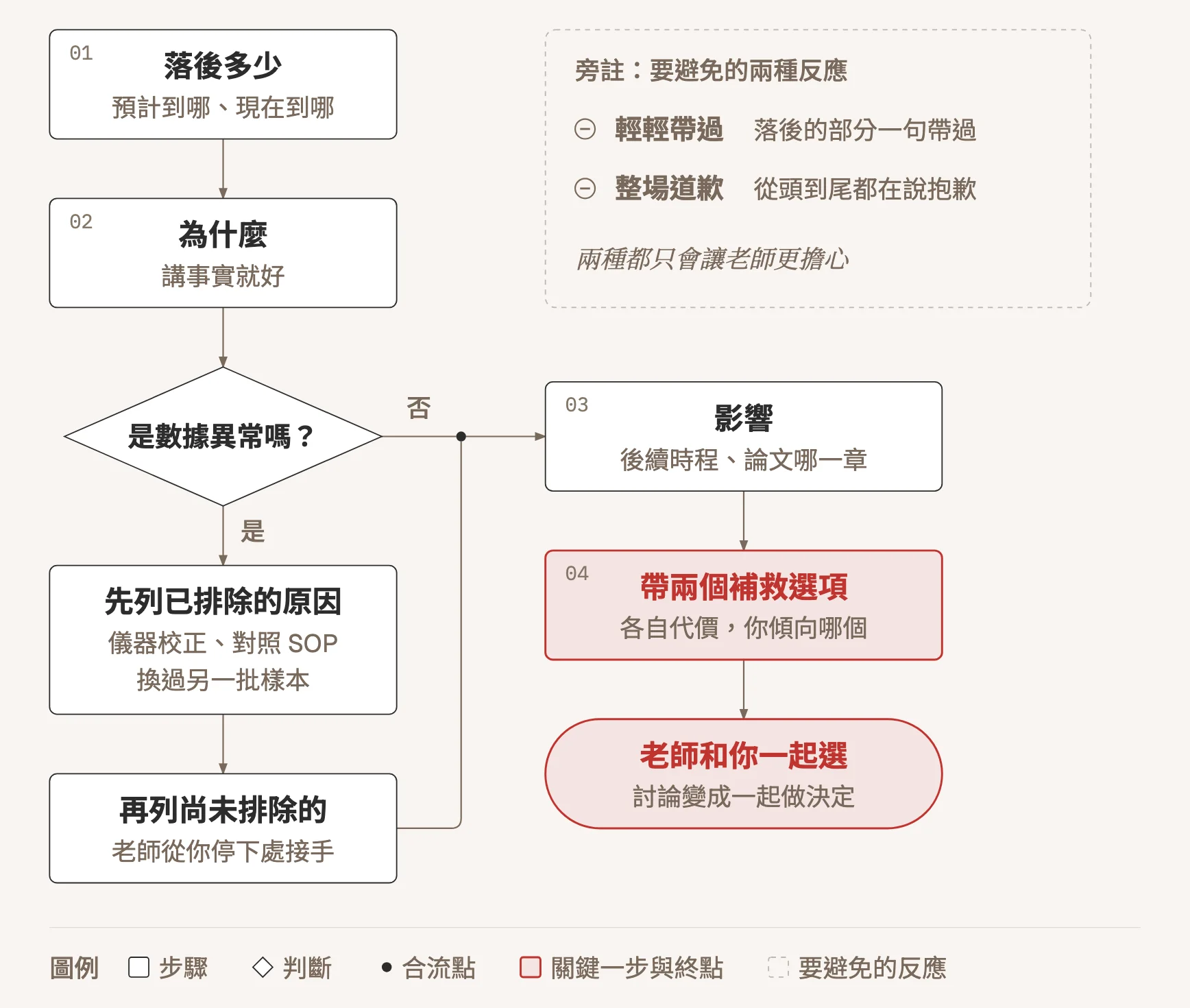

比較好的順序是:
- 落後多少:原本預計完成什麼,現在完成到哪裡
- 為什麼:儀器排程、樣本回收率、實驗結果不如預期,講事實就好
- 影響:對後面的時程、對論文的哪一章有影響
- 兩個補救選項:各自的代價是什麼,你傾向哪一個
第四點是關鍵。只說「我落後了」,老師幫不了太多忙;如果可以帶著兩個選項來,討論就會變成一起做決定。
如果是數據異常,先列出你已經排除的可能原因,例如儀器校正過了、操作步驟對照過 SOP、換過另一批樣本,再說還沒排除的有哪些。這樣老師可以從你停下的地方接手,不用從頭再問一遍。

▲ 報壞消息照這個順序走,最後要帶著兩個選項,讓討論變成一起做決定
失敗的實驗也是數據。它告訴你某條路走不通,這件事本身就有資訊量。把它好好報出來,有時候比一個勉強成功的結果更能推進研究。
上臺前五分鐘:讓 AI 當陌生讀者
上面四種讓討論卡住的地方,有一個共同的麻煩:自己很難看出來。你對研究太熟了,那些沒定義的詞、沒分母的數字,在你眼中都是理所當然。

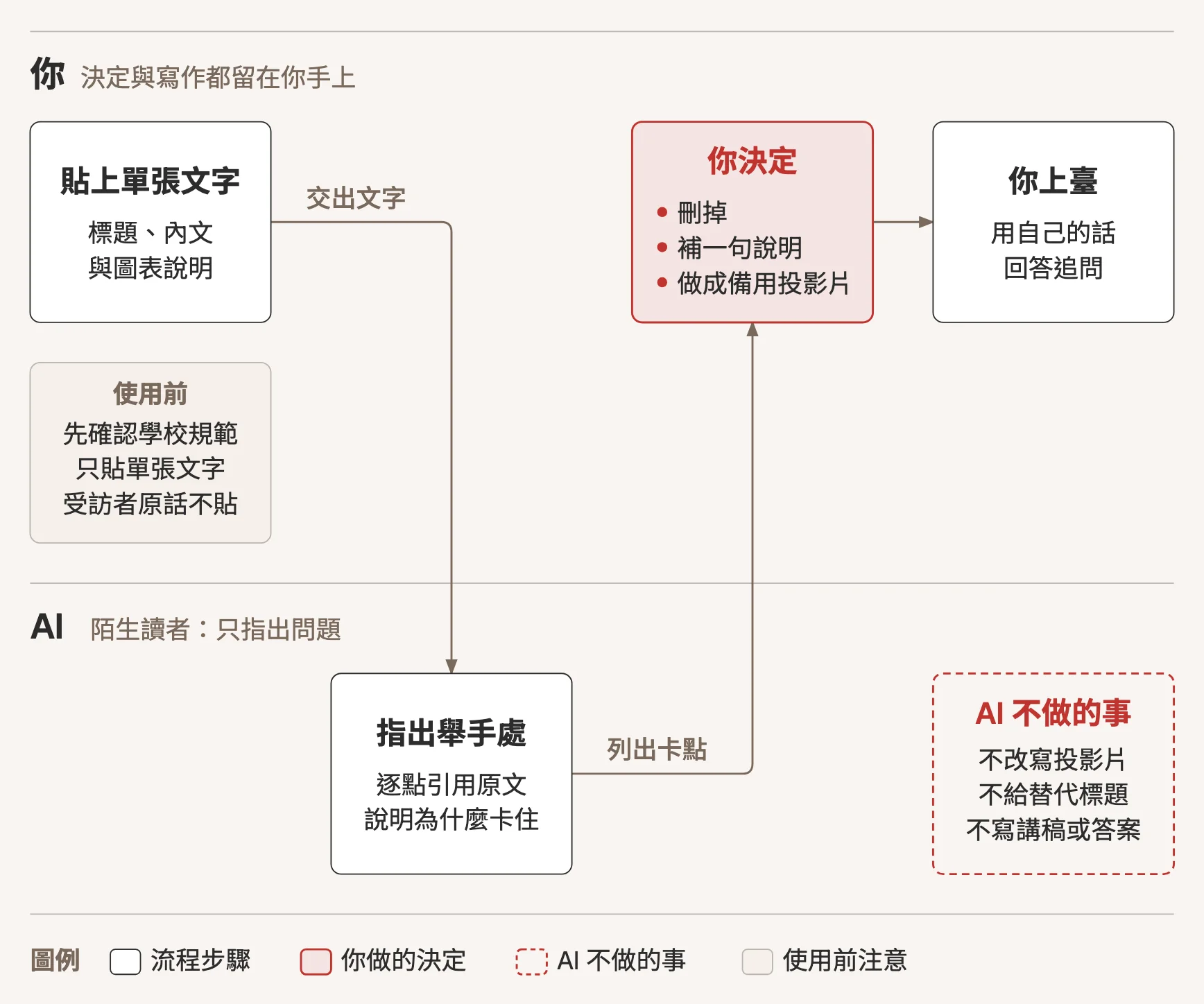

這時候 AI 可以派上用場,但用法要對。不要請它幫你改投影片或寫講稿,而是請它扮演一個不熟悉你領域的聽眾,逐頁指出它會想舉手問的地方。下面是一條簡化版的提示詞,可以直接複製使用:
你是一位不熟悉我研究領域的研究生,正在聽我在實驗室的進度報告。
下面是一張投影片的文字內容(含標題、內文與圖表說明)。
請只做一件事:指出這一頁裡,有哪些詞、數字、圖表描述或標題用語,
會讓聽的人必須先舉手問清楚,才能繼續討論。
每一點請:
1. 引用原文
2. 說明為什麼會讓人卡住
不要改寫,不要提供替代標題,不要替我寫講稿或答案。
AI 列出來的問題,不見得每一條都要處理。你可以決定直接刪掉、補一句說明,或者做成一張備用投影片,等被問到再翻。

▲ AI 只負責指出哪裡會讓人舉手,要刪、要補、要怎麼回答,都留在你手上
為什麼堅持不讓 AI 改寫?因為在臺上被追問時,背來的句子撐不過第二個問題。你自己想過的理由,才撐得住。這個想法在〈博士(Ph.D.)的 P 不是 prompt,研究生不宜把思考外包給 AI〉有更完整的說明。
使用前有三件事要注意:
- 先確認學校、系所與指導教授對使用 AI 的規範,並到 AI 工具的設定裡確認資料不會用於訓練模型
- 一次只貼單張投影片的文字,不要上傳整份論文或未發表的原始數據
- 訪談逐字稿與受訪者原話,原則上不要貼進去
也建議你主動告訴指導教授,你用 AI 檢查過簡報的哪些地方。怎麼揭露比較妥當,可以參考〈用了 AI 不可恥,藏起來才有風險〉。
三種上臺場合,各自要顧的事
研究生每學期反覆上臺的場合,大概就是這三種。它們的目的不同,準備的重點也不同:
| 場合 | 目的 | 老師最在意的 | 延伸閱讀 |
|---|---|---|---|
| 書報討論 | 導讀別人的論文 | 你讀懂了沒、有沒有自己的判斷、能不能帶起討論 | 讀文獻與報告指定閱讀 |
| 進度報告 | 交代進度並拿到幫助 | 做了什麼、卡在哪、需要什麼 | 本篇 |
| 研討會與口試 | 向不熟的人講完整個論證 | 結構、證據與限制 | 研討會發表系列 |
三種場合有一件事是共通的:提問應該落在你的理由、你的貢獻、你知道的限制上,而不是卡在澄清。
想把整套流程照著做
這篇文章整理的,是進度報告最常見的問題與改法。如果你想要一套可以每週照著跑的完整流程,我整理了一份《研究生學術簡報包》。
它涵蓋書報討論、進度報告、口試簡報三種場合,分成三個模組、13 個步驟,每一步都有結構表、提示詞、示範與預期產出。另外附上三套可以直接套用的 PPTX 範本(進度報告範本有人文社科與理工兩種示範寫法)、中英文各 10 條提示詞、五份工作表,包括上臺前自我檢查表、被問點記錄表、備用投影片清單、卡點說明卡和五分鐘陪練計時表。
所有提示詞的設計原則都跟上面那條一樣:AI 只指出問題,不替你寫講稿、不改標題、不擬答案。這些提示詞在 Claude 上跑過三輪、共 44 組輸出,逐項檢查過有沒有編造資料、有沒有越界替你寫答案。實測後仍然改不掉的毛病,整理成 16 則已知限制寫在書末。也要老實說,實測只在 Claude 上做過,尚未在 ChatGPT 與 Gemini 測過,貼上可以用,但輸出品質可能略有不同。
如果你很快要口試,它和《論文口試準備包》是一組:簡報包管每學期反覆出現的日常報告,口試包專門處理口試那一場,讓 AI 扮口委陪你練答。兩本可以在合購頁一起買。
當然,它無法保證你報告時不會被問倒。被問到答不出來的問題很正常,它的目的,是讓你把已經懂的東西講清楚,讓老師把時間花在真正值得討論的事上。
最後
讓我們回到開頭那場 lab meeting。如果 Helen 在第二頁就寫清楚失效的定義,圖上標好單位與樣本數,標題寫的是「初步觀察到」而不是「證實」,最後一頁寫著「想請老師判斷要先驗證拌合時間,還是直接換配比」,那二十分鐘會怎麼過?
多半會快很多,而且 Helen 最想問的那個問題,會在時間到之前被認真討論。
下次報告前,先挑一張你最沒把握的投影片,用上面那條提示詞跑一次,看看 AI 會在哪裡舉手。
